CONTEXTE:

Dans cette « story », JONAS Architectes a décidé de documenter un projet à la manière d'un journal de bord : la construction et un aménagement complet de deux bâtiments scolaires qui font partie du complexe de l'Ecole Privée Sainte-Anne à Ettelbruck.
Les personnes intéressées trouveront des informations sur quelques autres projets que nous avons déjà réalisés sur le campus scolaire au cours des vingt dernières années dans les rubriques « Work » ou « Stories ».
Au fur et à mesure de l'avancement du projet, l'article est complété et illustré. Depuis le début, il est possible de suivre l'avancement du projet sur le site web ou via les réseaux sociaux.

Pour commencer, voici quelques dates clés :

  • Les premières esquisses ont été élaborées en novembre 2021.
  • Ensuite, un avant-projet sommaire a été élaboré le 14 juin 2022.

Pour plus d'informations sur le projet, cliquez ici : École Privée Sainte-Anne (E & H)

Informations complémentaires >>> APS + APD

L’avant-projet sommaire (APS) comprend une esquisse (bien que dans la réalité il s'agisse toujours d'un plan correctement dessiné) qui représente une première approche conceptuelle du projet avec une indication budgétaire. Il est important de souligner l'importance de l'avant-projet, qui doit déjà contenir des idées tangibles de la faisabilité en termes de solutions architecturales et de réalités économiques.

L’avant-projet détaillé (APD) reprend les idées de l'APS et affine les solutions architecturales proposées dans leur profondeur, leur faisabilité technique ainsi que leur coût, en tenant compte de tous les contextes du projet.

Affaire à suivre …

... Ce qui s'est passé jusqu'à présent :

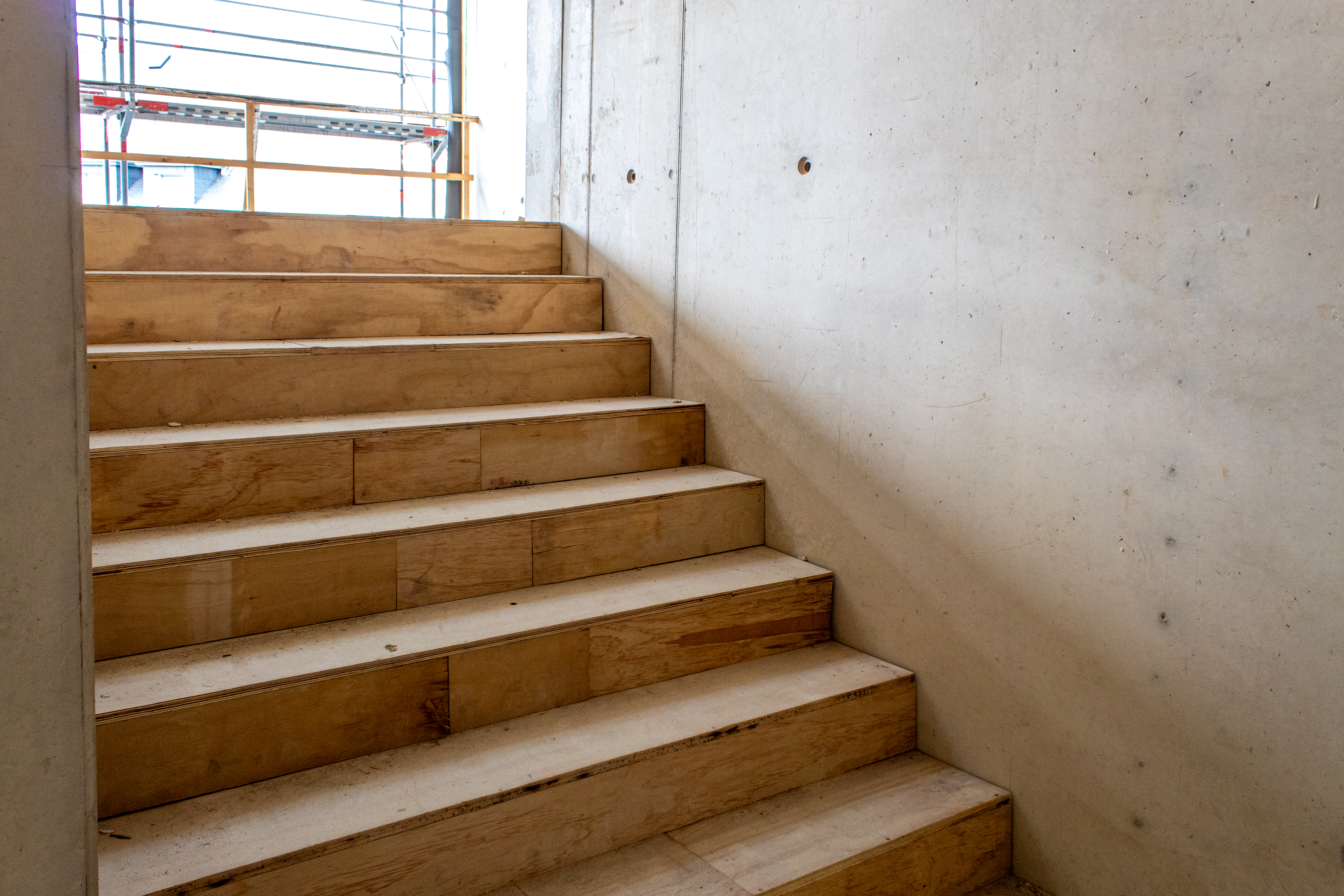

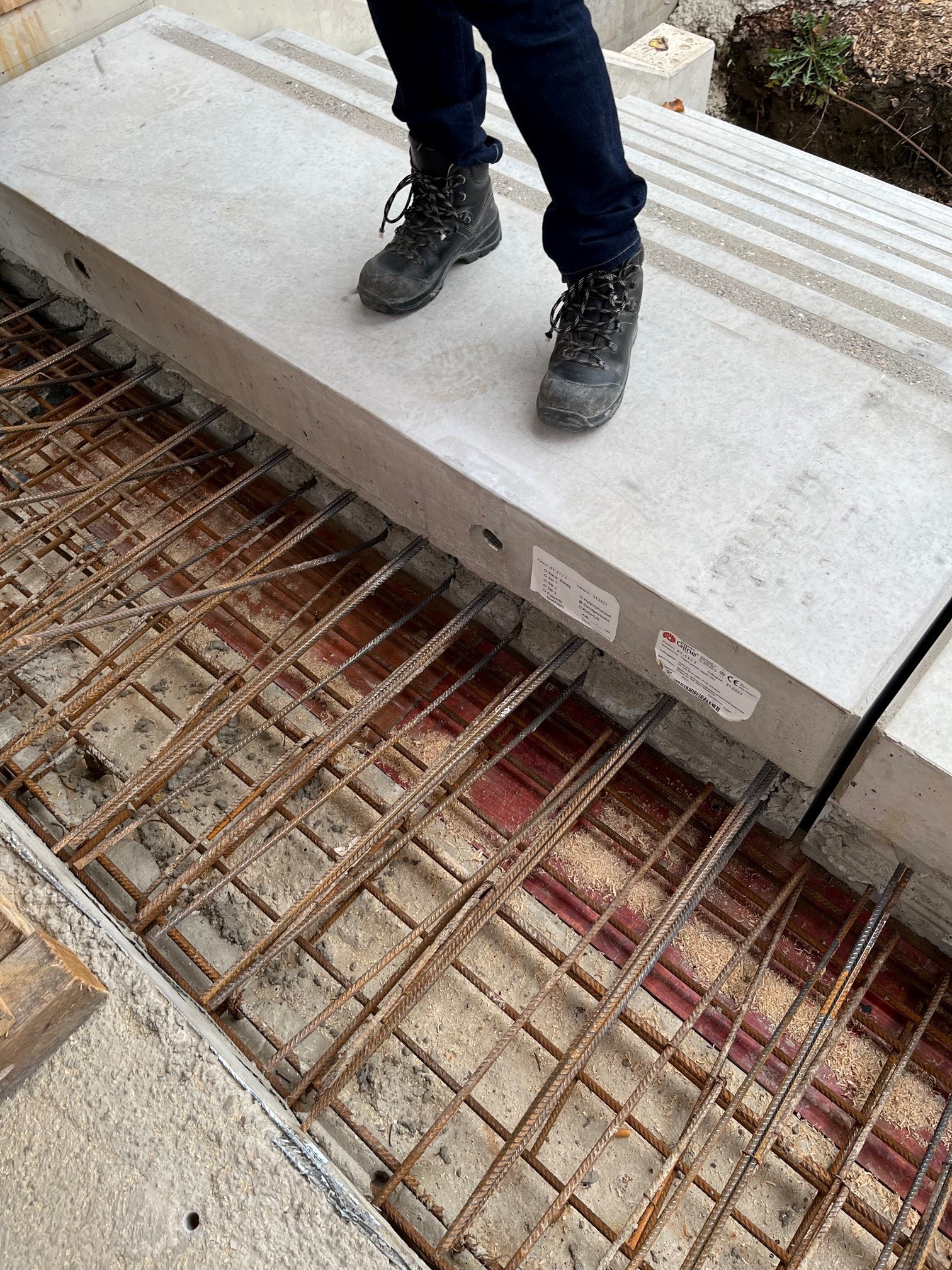

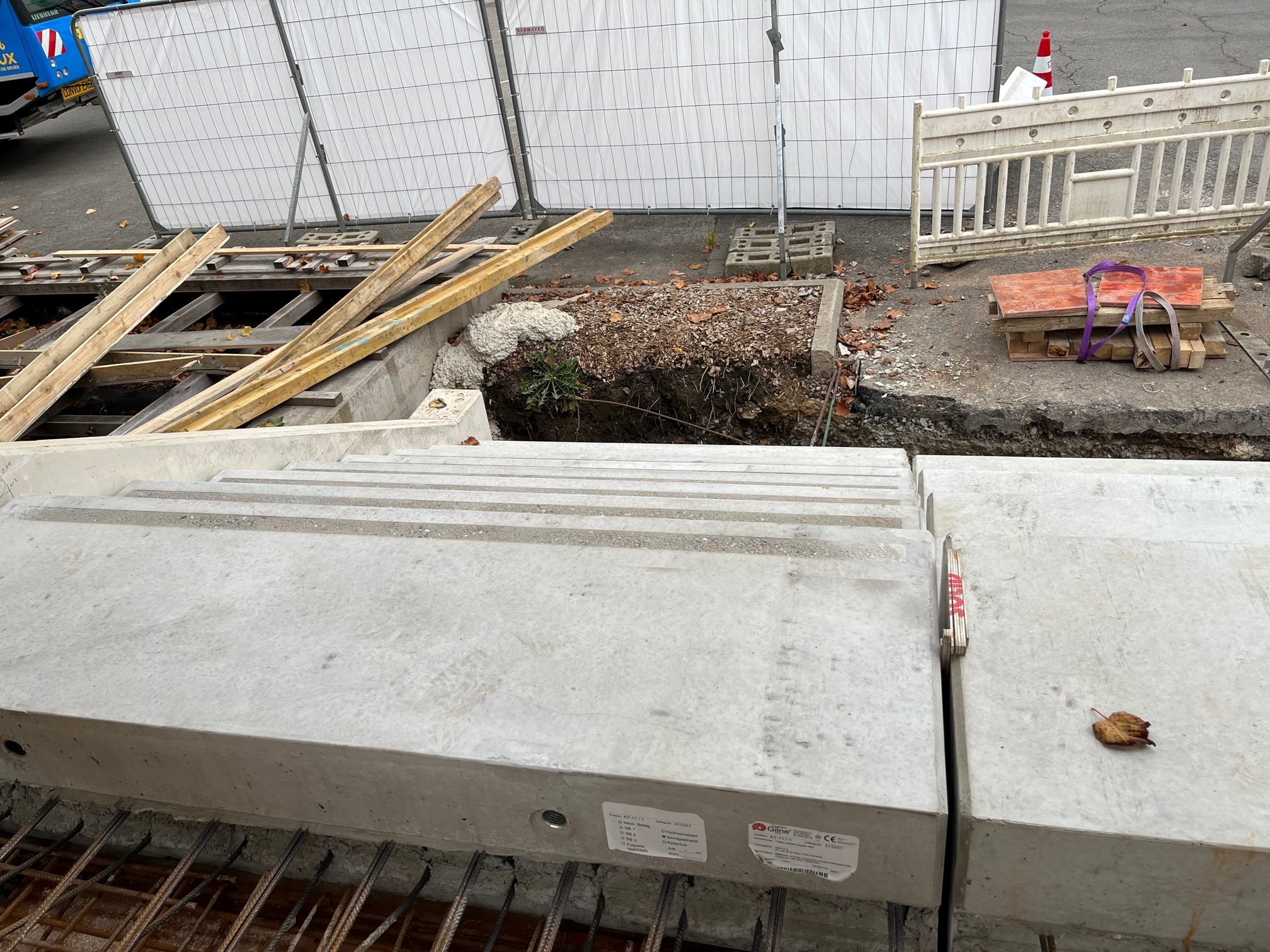

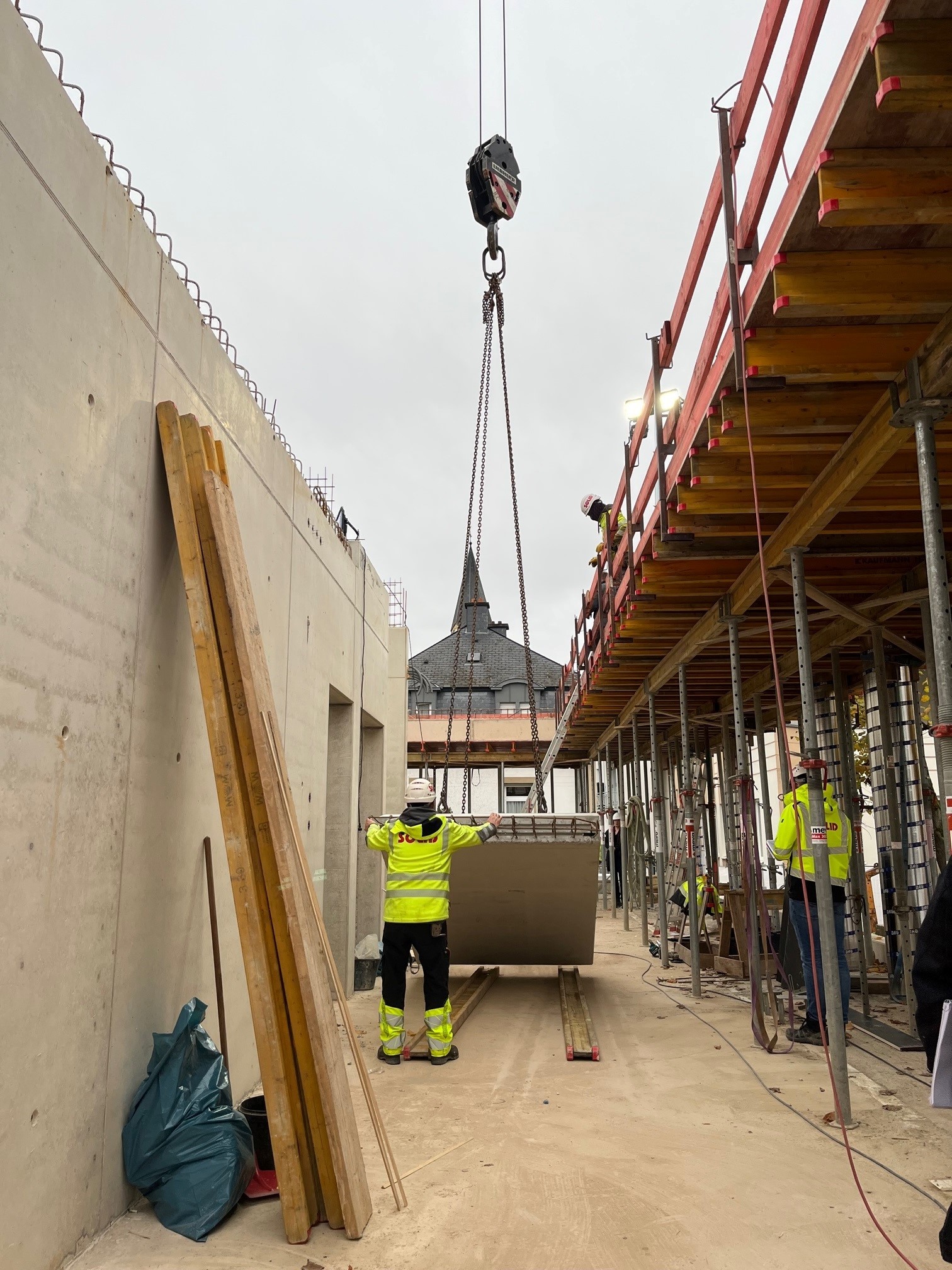

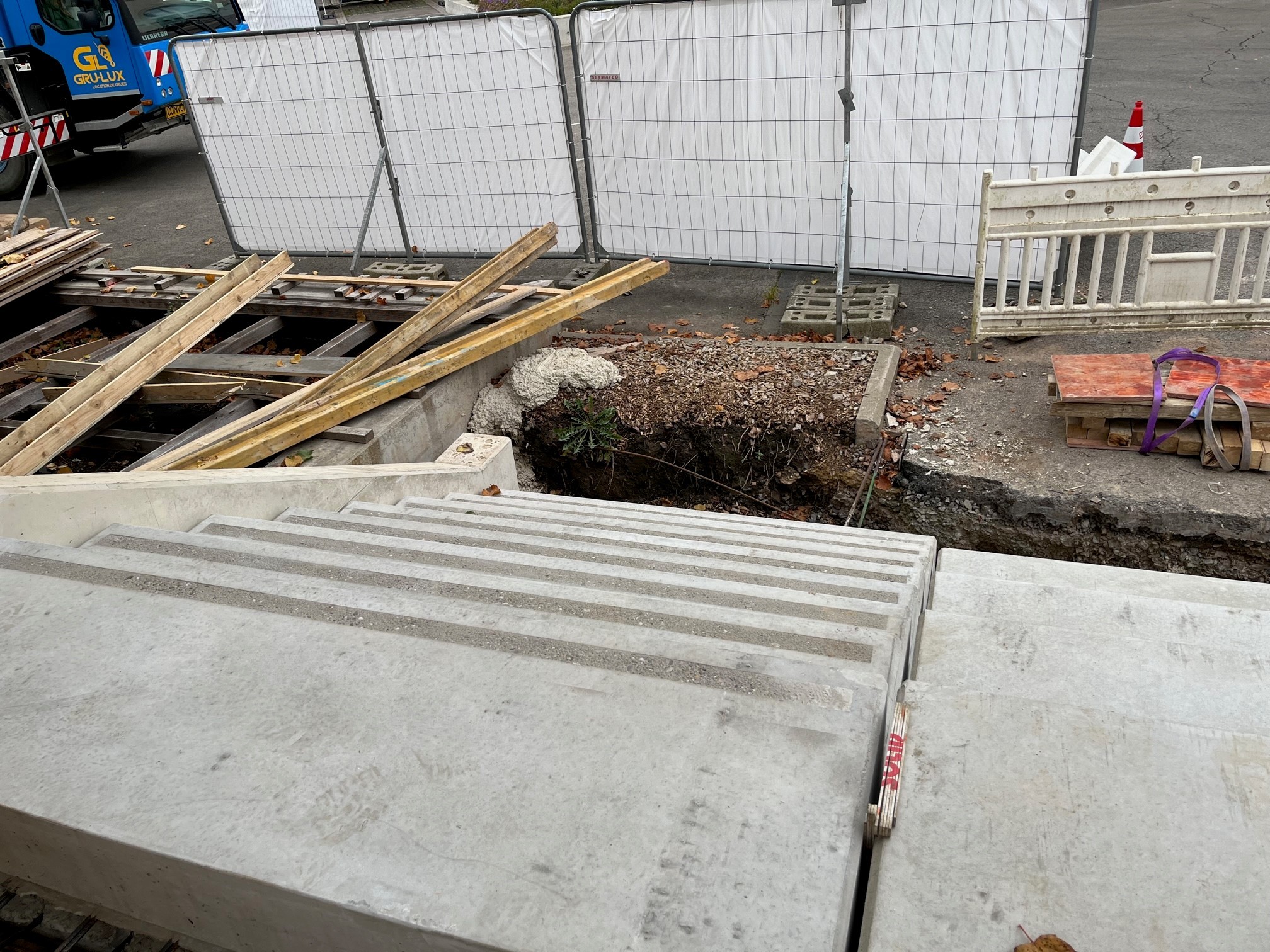

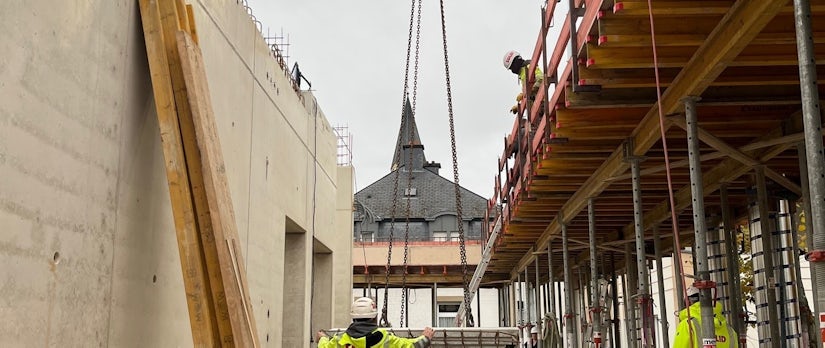

2024-11-11 : les escaliers préfabriqués

01 06

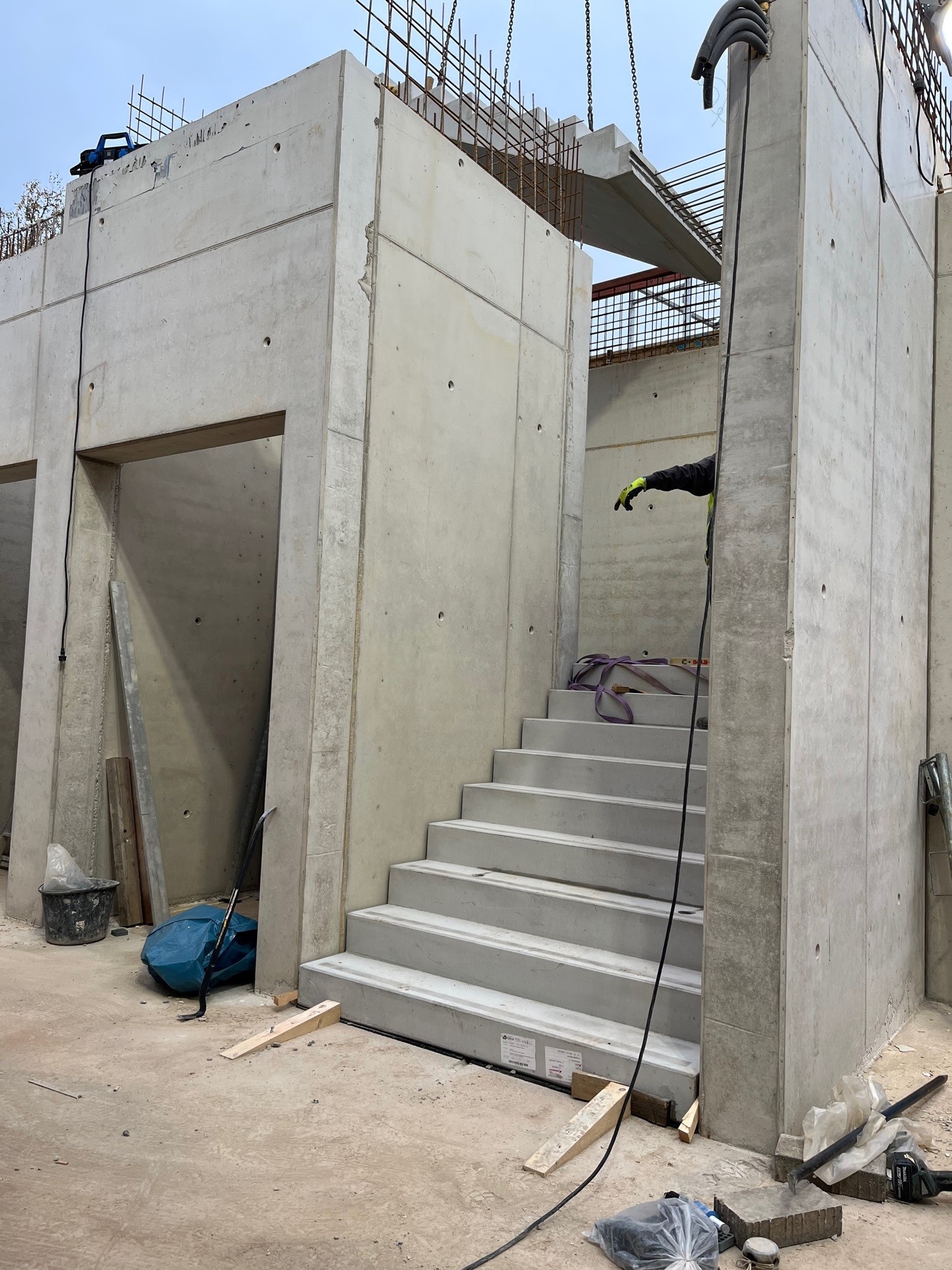

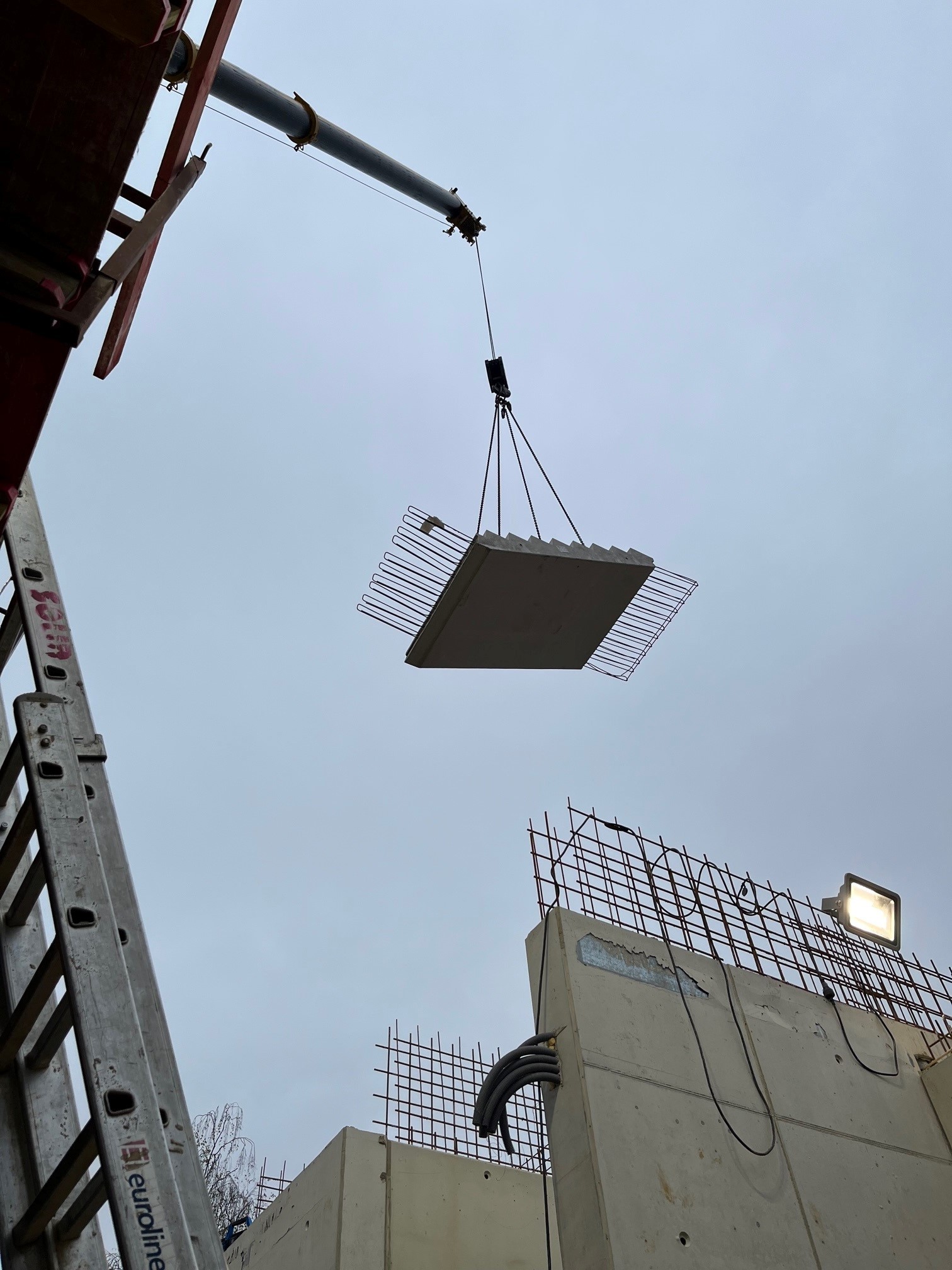

Aujourd'hui, un moment fort : les escaliers préfabriqués arrivent sur le chantier. Ils sont déchargés avec grand soin et montés à l'endroit prévu. C'est comme si une nouvelle pièce importante du puzzle s'ajoutait à l'ensemble. Les escaliers donnent l'impression d'une promesse : bientôt, des gens monteront et descendront ici, une première touche de quotidien dans cette structure encore brute.

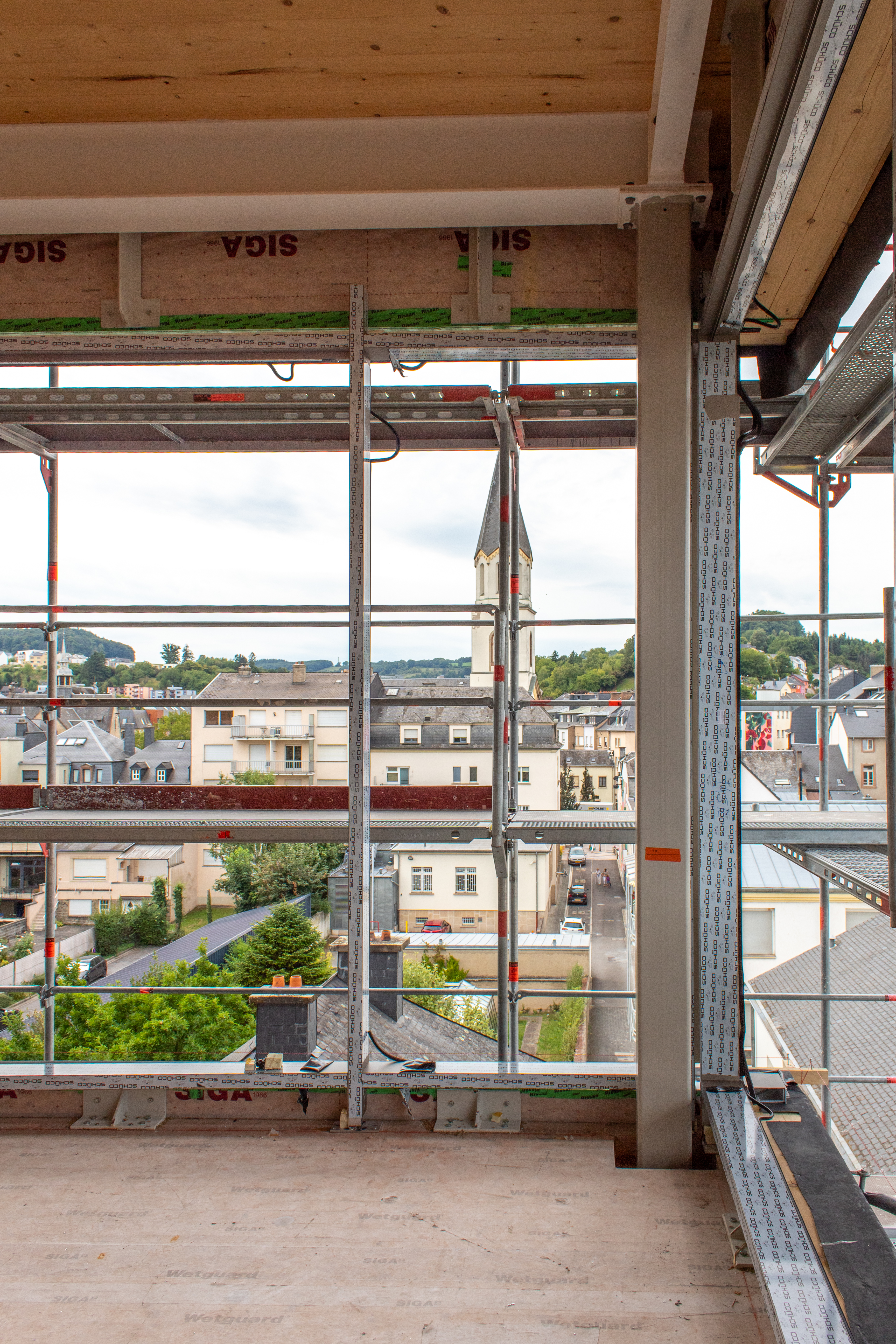

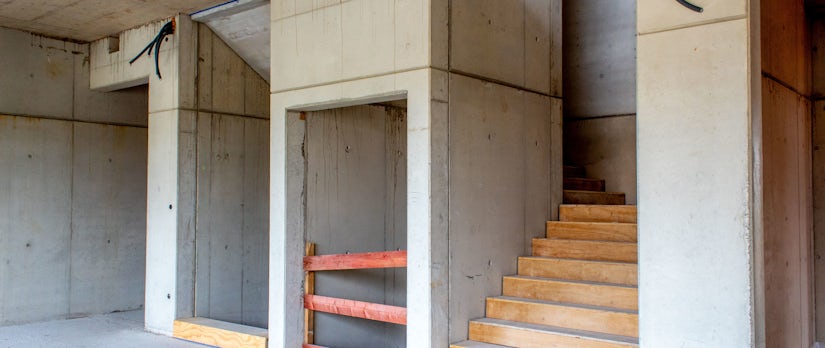

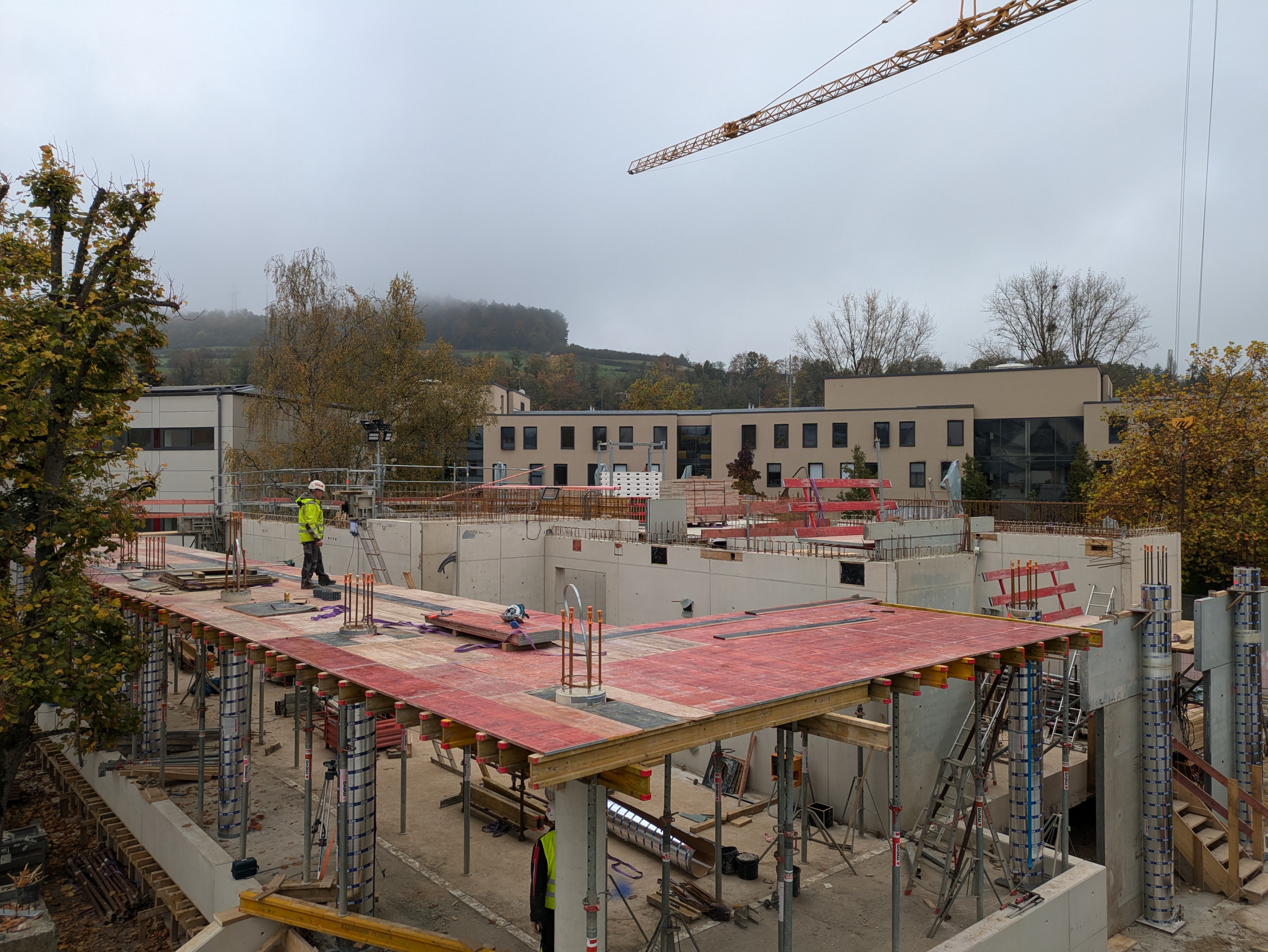

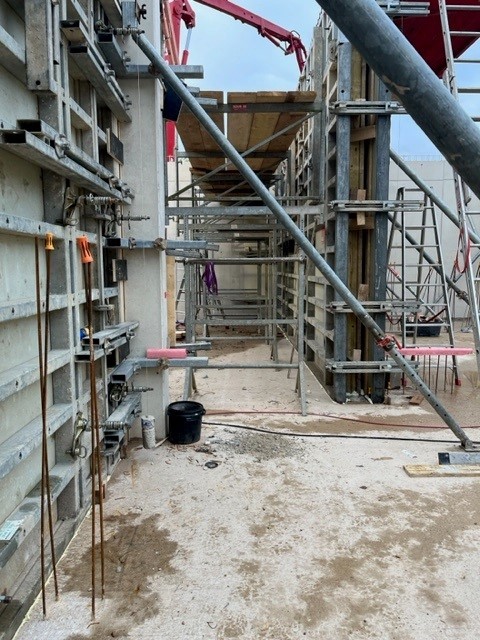

2024-10 : ça continue

01 02

Début du mois d'octobre :
Le chantier s'anime. Aujourd'hui, les ouvriers commencent à préparer les coffrages des murs en béton apparent du rez-de-chaussée. Il est fascinant d'observer avec quelle précision et quel soin ils procèdent - tout doit être parfait, chaque angle, chaque ligne. L'ambiance est concentrée et on sent littéralement les progrès dans l'air.

Quelques jours plus tard :

Les murs en béton apparent du rez-de-chaussée sont bétonnés. L'odeur du béton fraîchement mis en œuvre emplit le chantier, accompagnée du vrombissement régulier des pompes à béton. Le projet devient une réalité tangible, la structure prend forme.

Fin du mois d'octobre :
Le coffrage pour la dalle au-dessus du rez-de-chaussée est mis en place. L'équipe travaille avec une coordination impressionnante - chaque geste est parfait. Le chantier prend littéralement de l'ampleur.

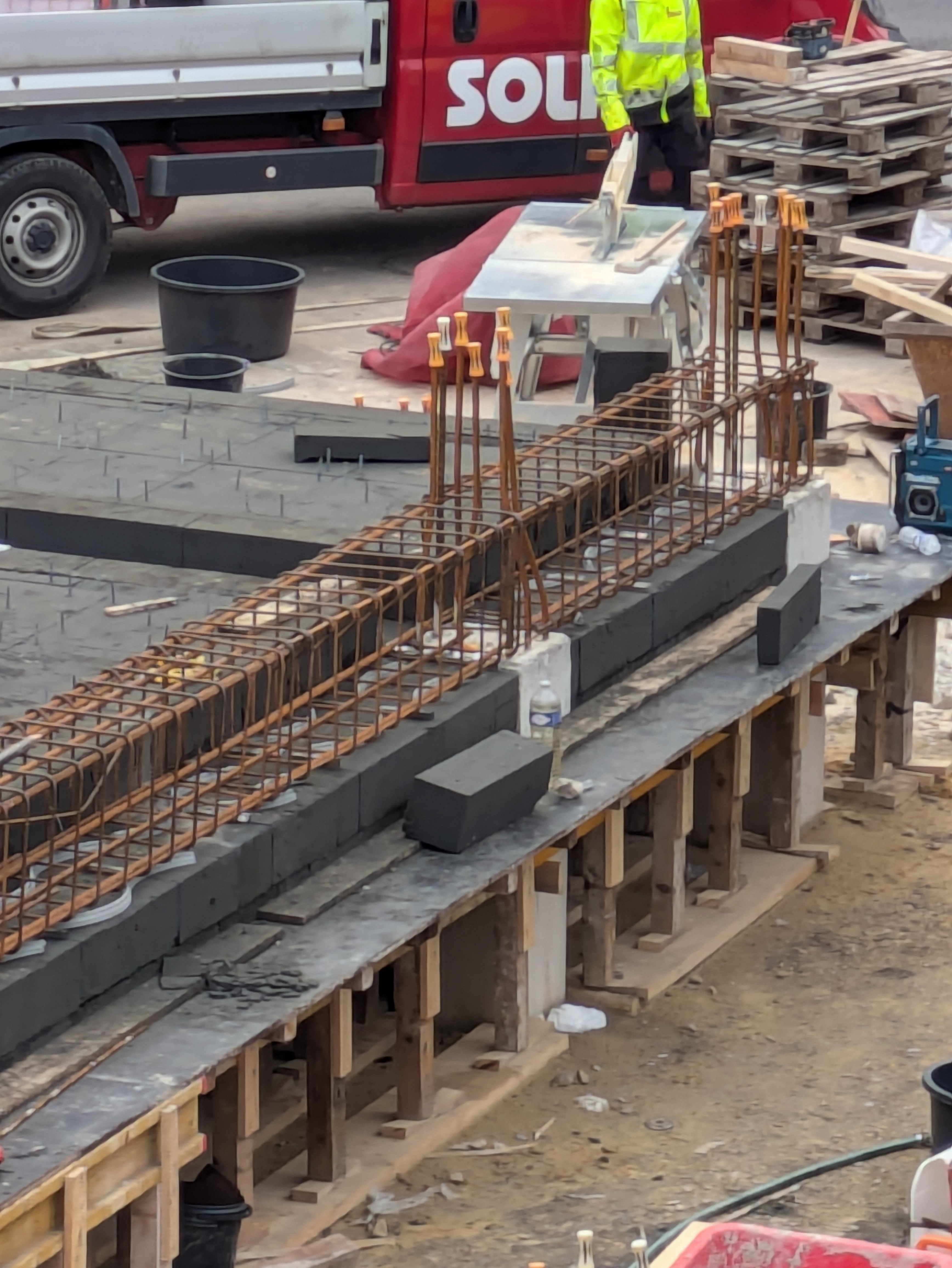

2024-09 : La dalle de sol est en phase de réalisation.

01 03

Le bâtiment H a été entièrement construit au-dessus du sol pour des raisons de protection contre les inondations et repose sur des piliers. Ici, on peut voir l'isolation thermique qui sera placée sous la future dalle de sol. Le béton sera bientôt coulé.

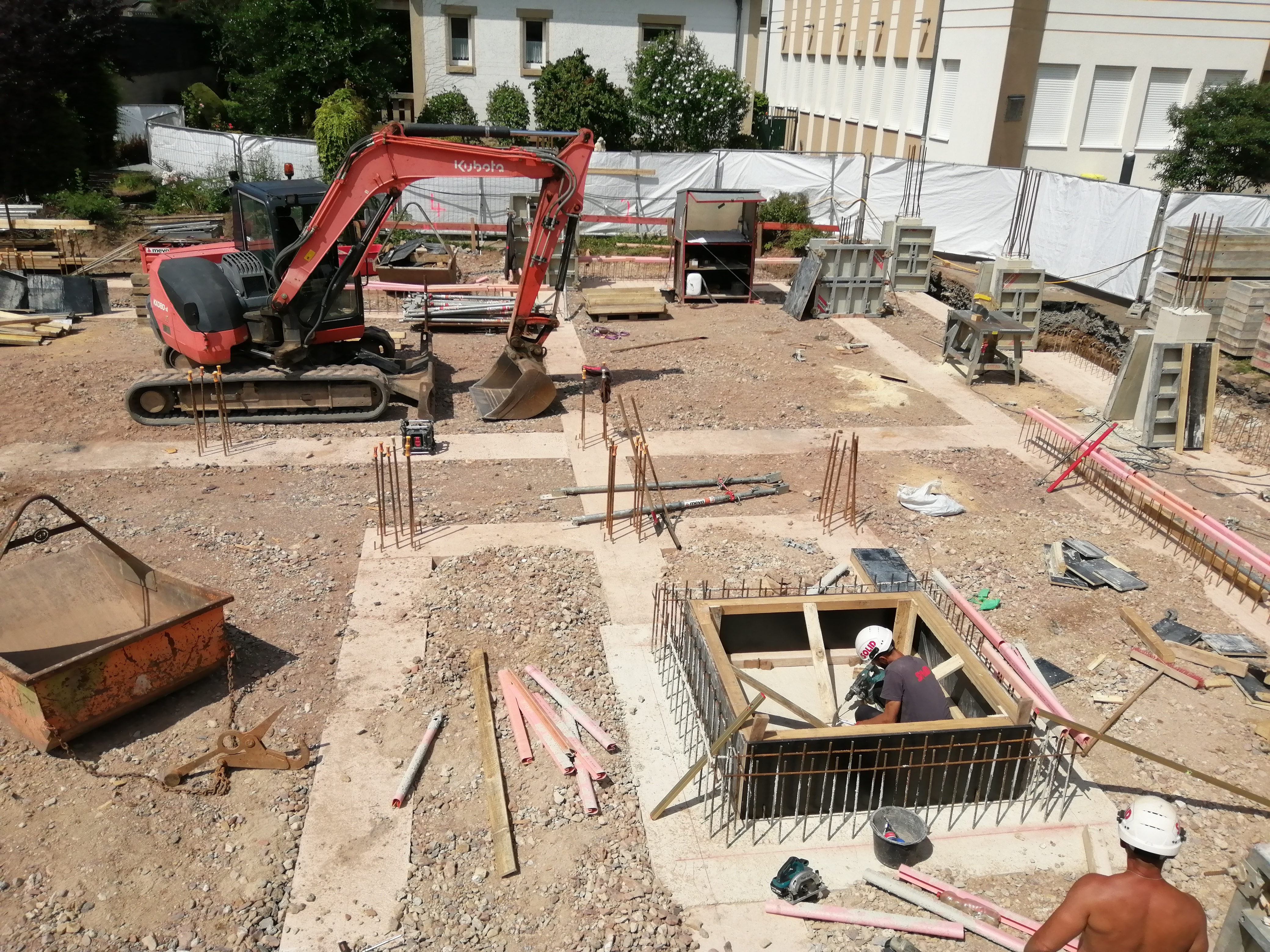

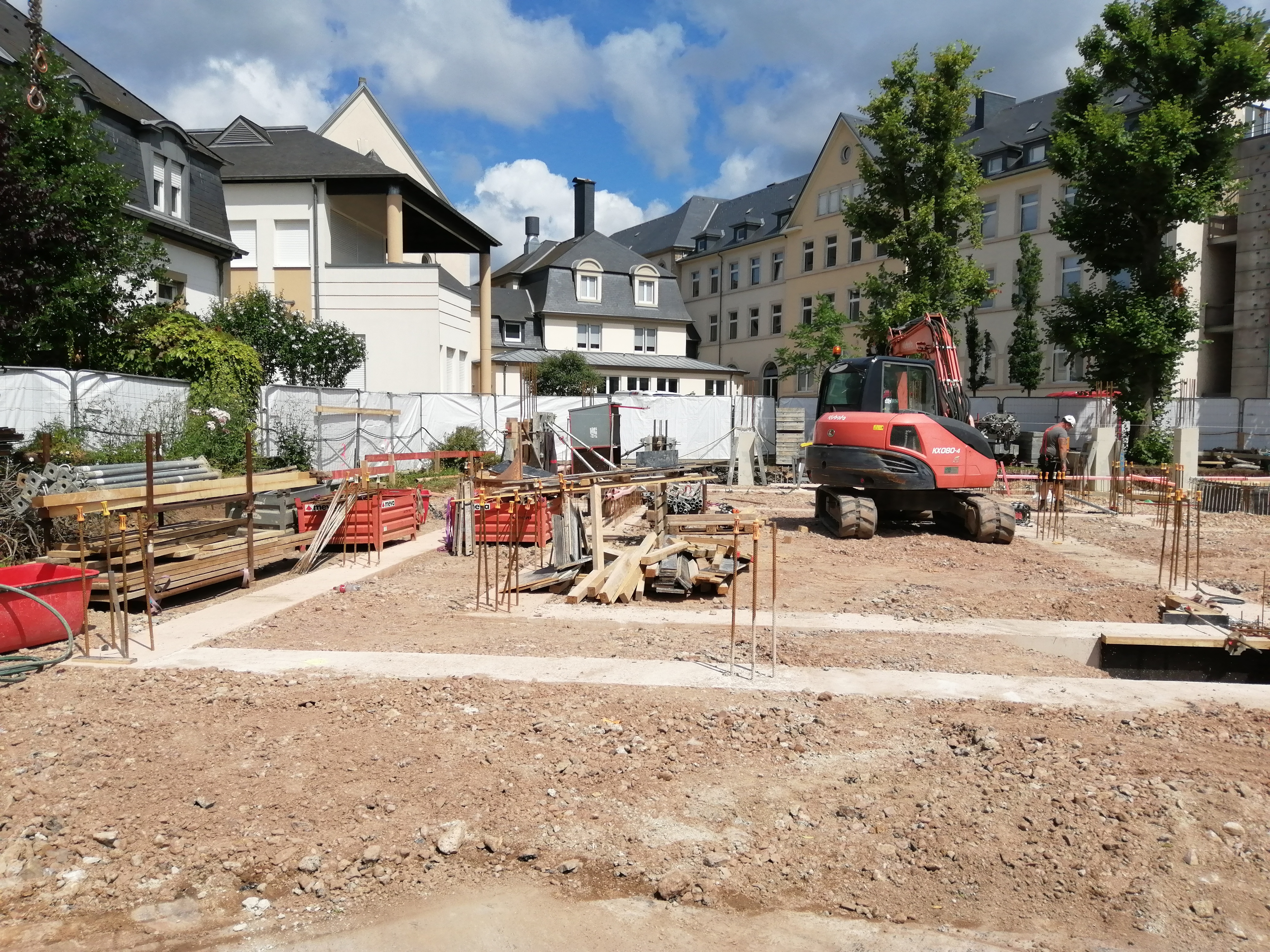

2024-07 : Les travaux de fondation avancent

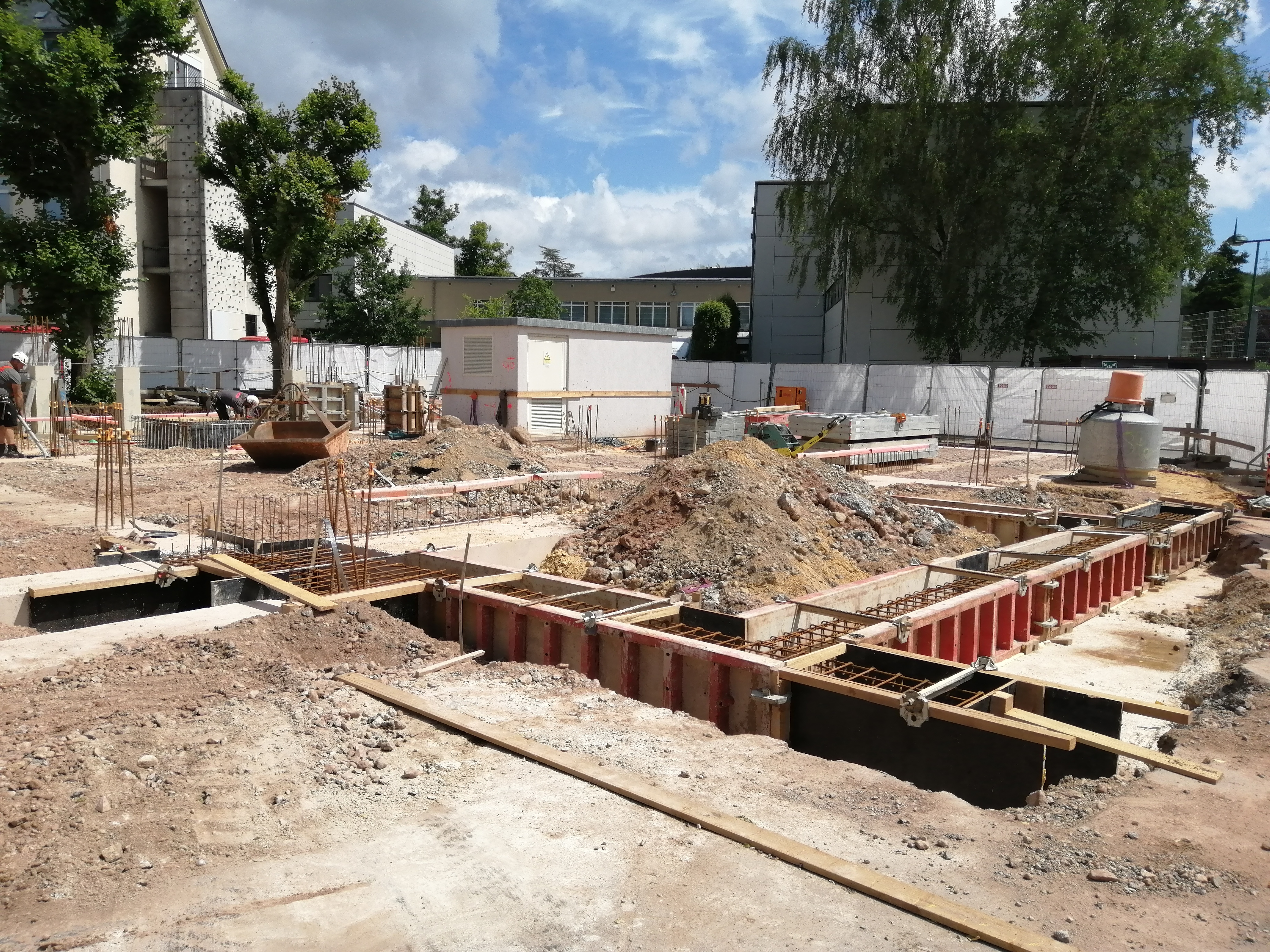

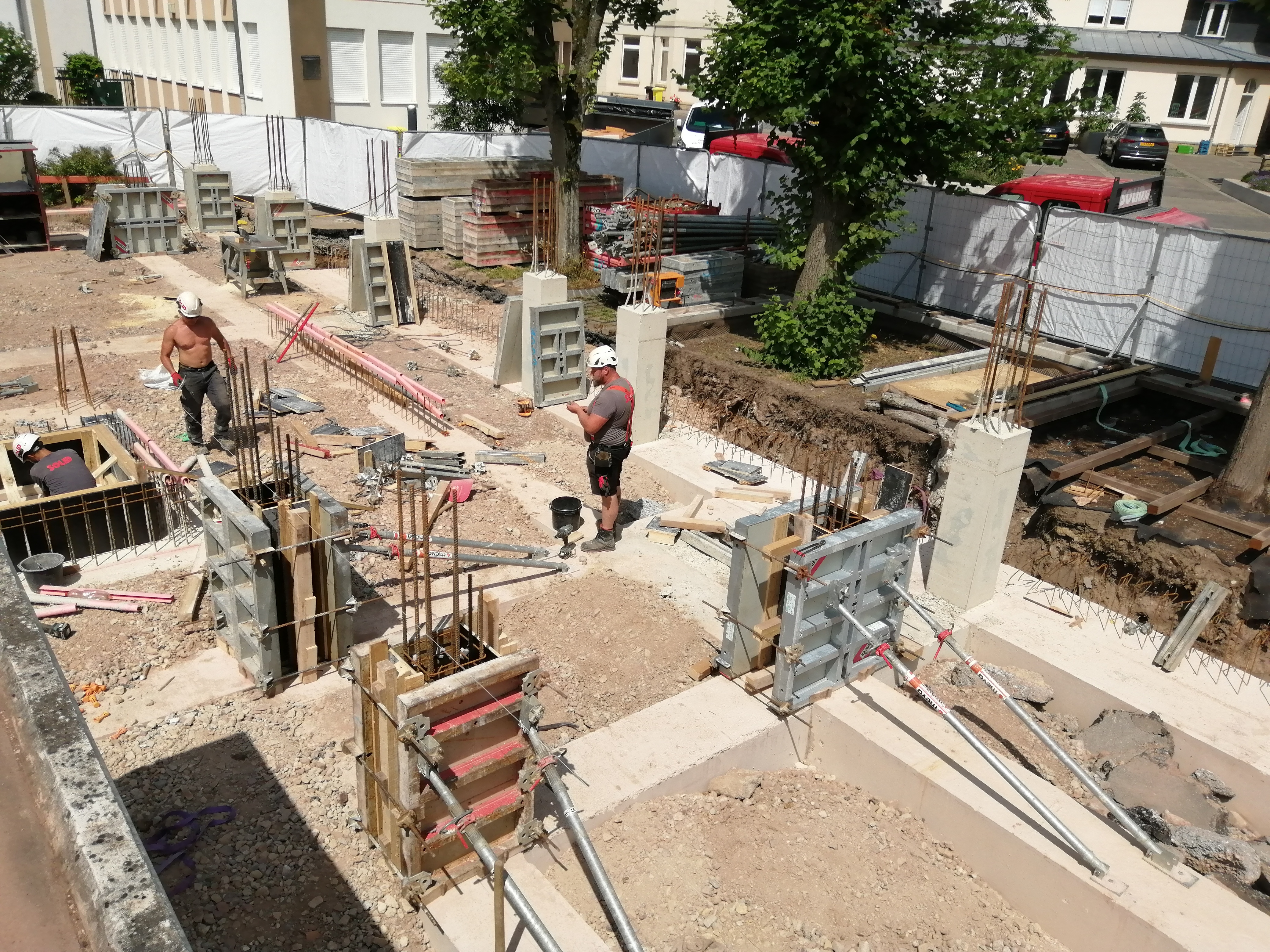

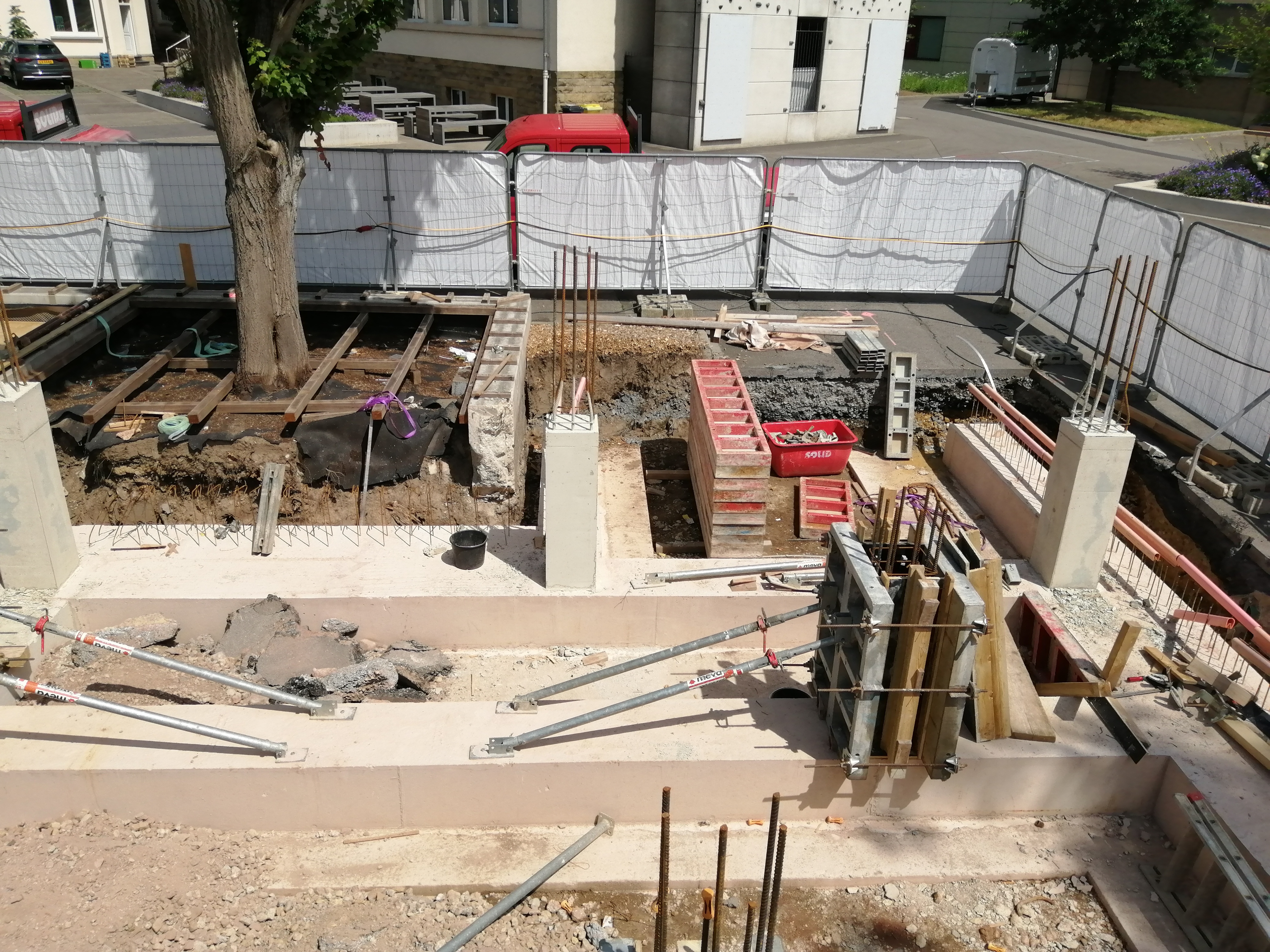

Sur le chantier du nouveau bâtiment scolaire de Sainte-Anne, les fondations en bande sont désormais visibles et le bâtiment H commence à prendre forme. Nous sommes particulièrement fiers d'avoir conservé les vieux arbres du site et de les avoir intégrés dans le design. Cela crée un lien entre la nature et l'architecture.

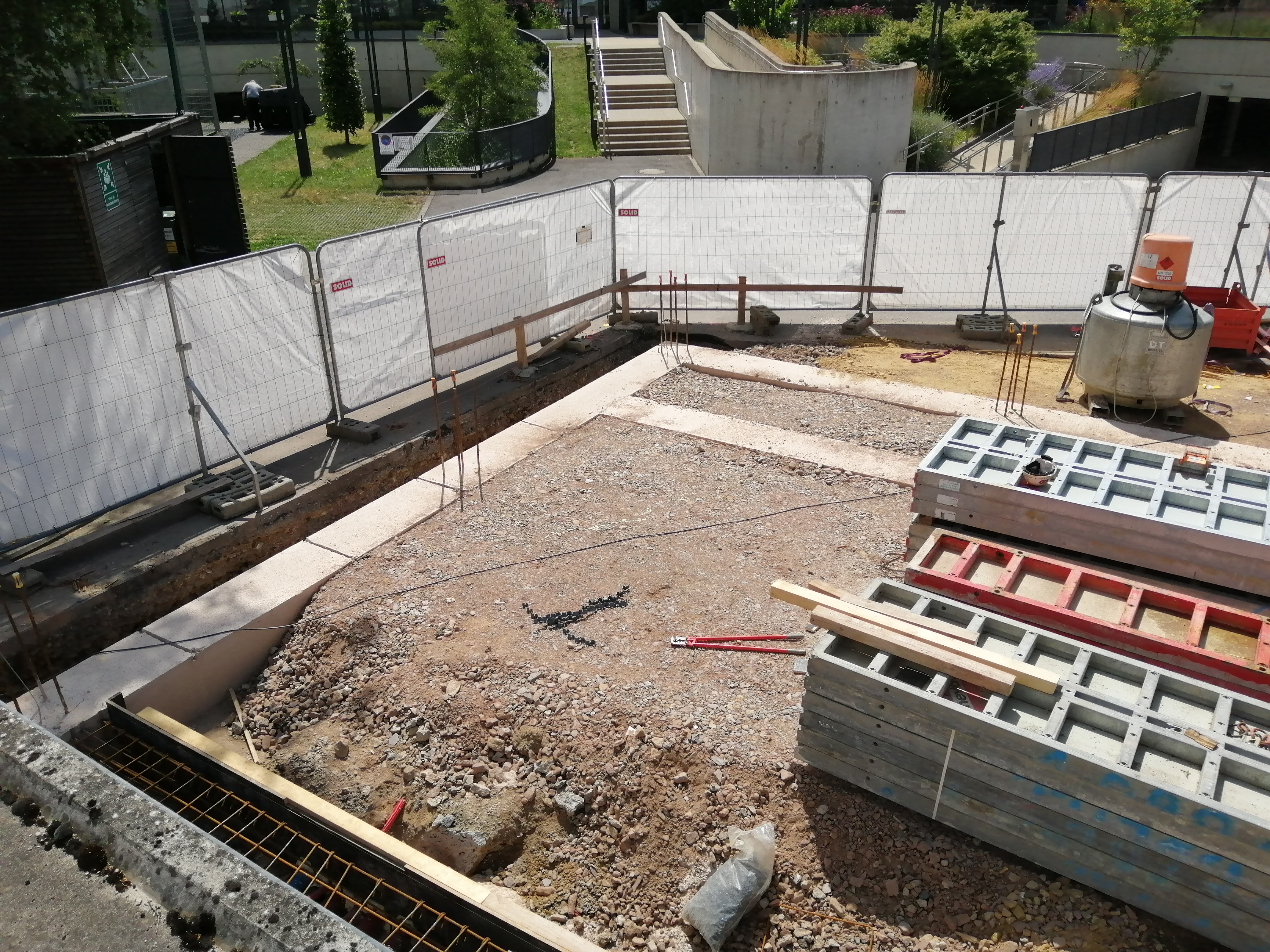

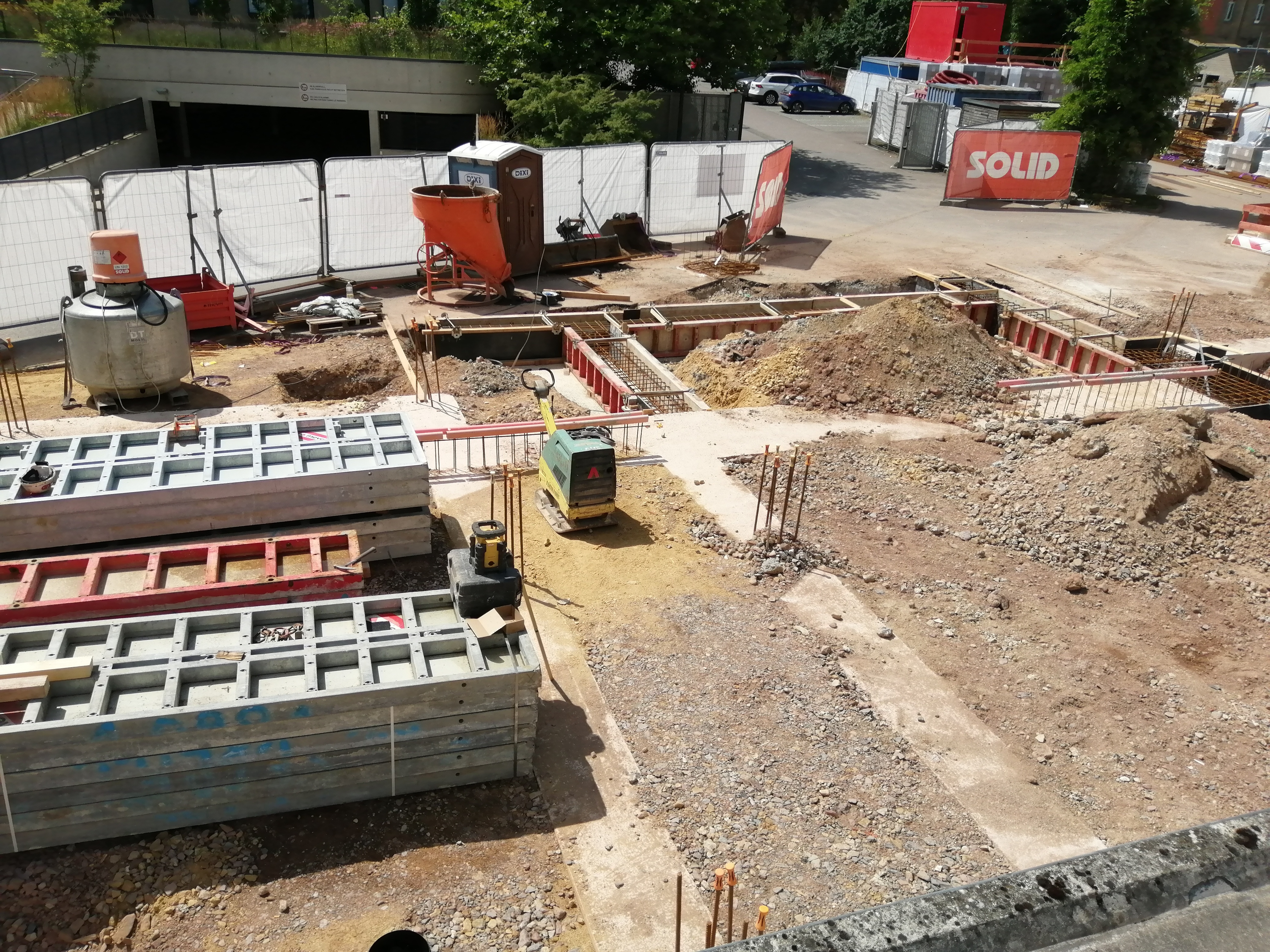

Aujourd'hui (22-07-2024), c'est une journée chaude et sèche, qui contraste avec l'été 2024, habituellement plutôt pluvieux. Malgré la chaleur, le travail avance rapidement. Il est passionnant de voir comment les premières esquisses deviennent peu à peu réalité.

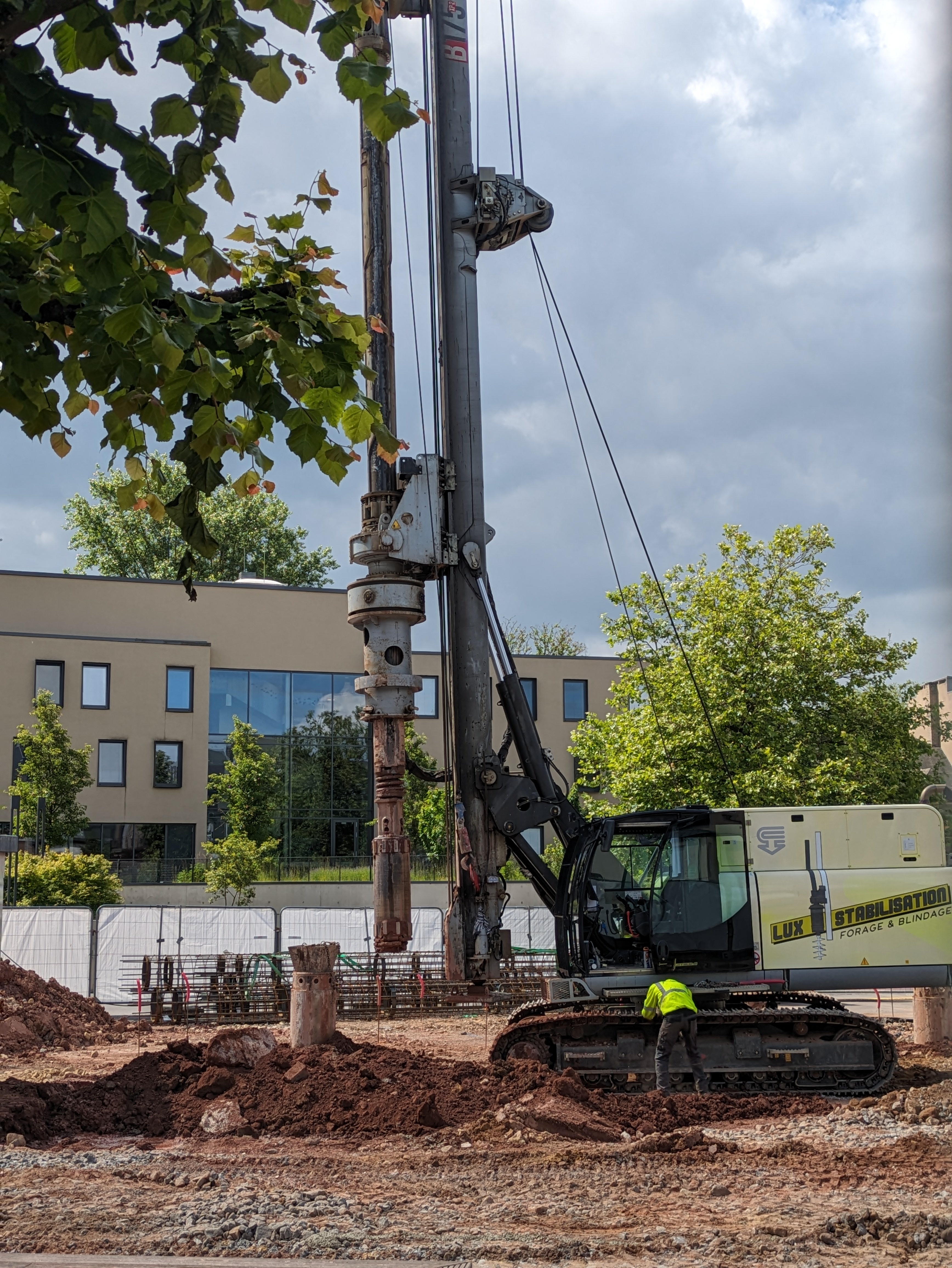

2024-06 : Les travaux des pieux

01 01

Les travaux de fondation sur pieux pour le nouveau bâtiment scolaire de Sainte-Anne se sont achevés cette semaine. Après des forages intensifs et la pose des derniers pieux, la base est maintenant prête. La semaine prochaine, l'équipe de Solid installera la grue et commencera à poser les longrines et la dalle.

J'ai hâte de voir l'école sortir lentement de terre et le plan qui n'existait que sur papier depuis si longtemps devenir réalité. Une première pierre - ou plutôt de nombreux pieux - a été posée. Maintenant, nous regardons vers l'avant.

2024-04 : Début du chantier

01 03

C'est enfin parti ! Les travaux de construction ont commencé. La société SOLID de Schieren a été chargée du gros œuvre. L'ancien abri est démoli, le chantier est préparé et tout est mis en place pour les prochaines étapes.
Les travaux de fondation devraient commencer à la mi-mai - d'ici là, les livraisons de matériaux et les autres préparatifs sont en cours. C'est un sentiment formidable d'avoir franchi la première étape !

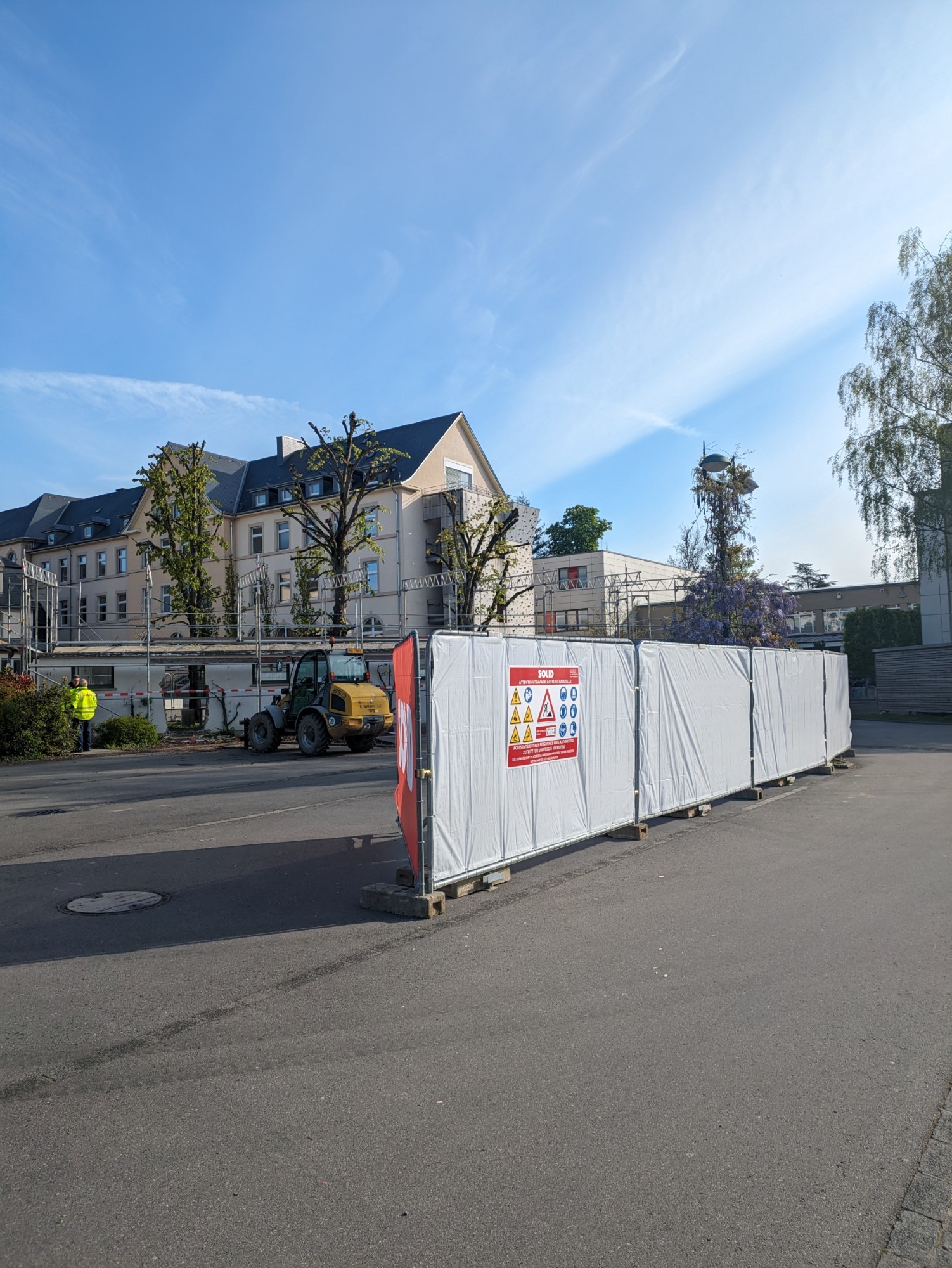

2024-02 : Première réunion de chantier

01 02

La première réunion sur le chantier du futur bâtiment « H » a eu lieu aujourd'hui. Le sujet principal était la démolition de l'ancien abri à vélos, qui devrait commencer la semaine prochaine. La réunion s'est déroulée de manière objective, les petits défis comme l'accès pendant les travaux ont été clarifiés. Une première étape importante pour le projet !

PLANS APD

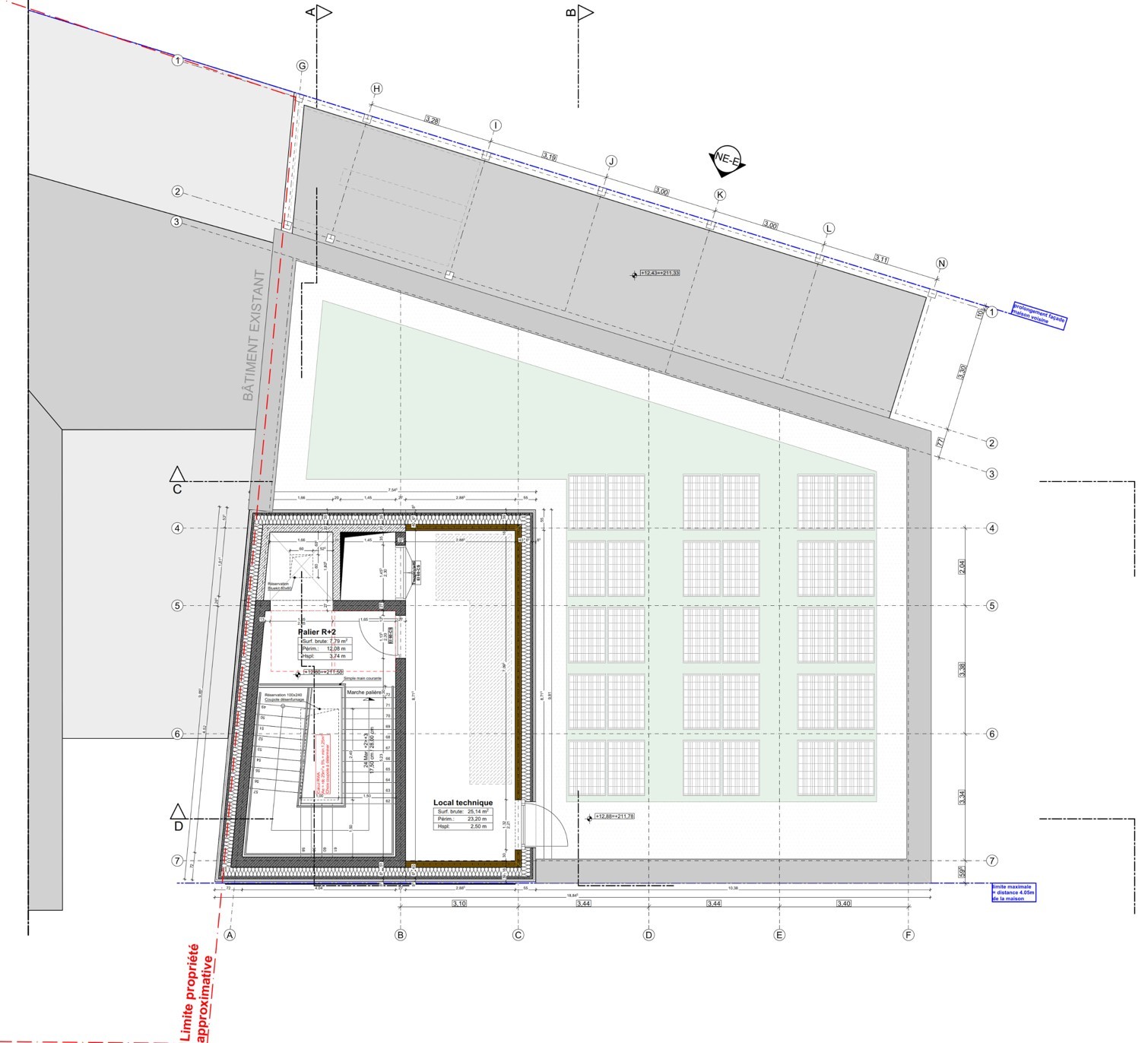

Implantation

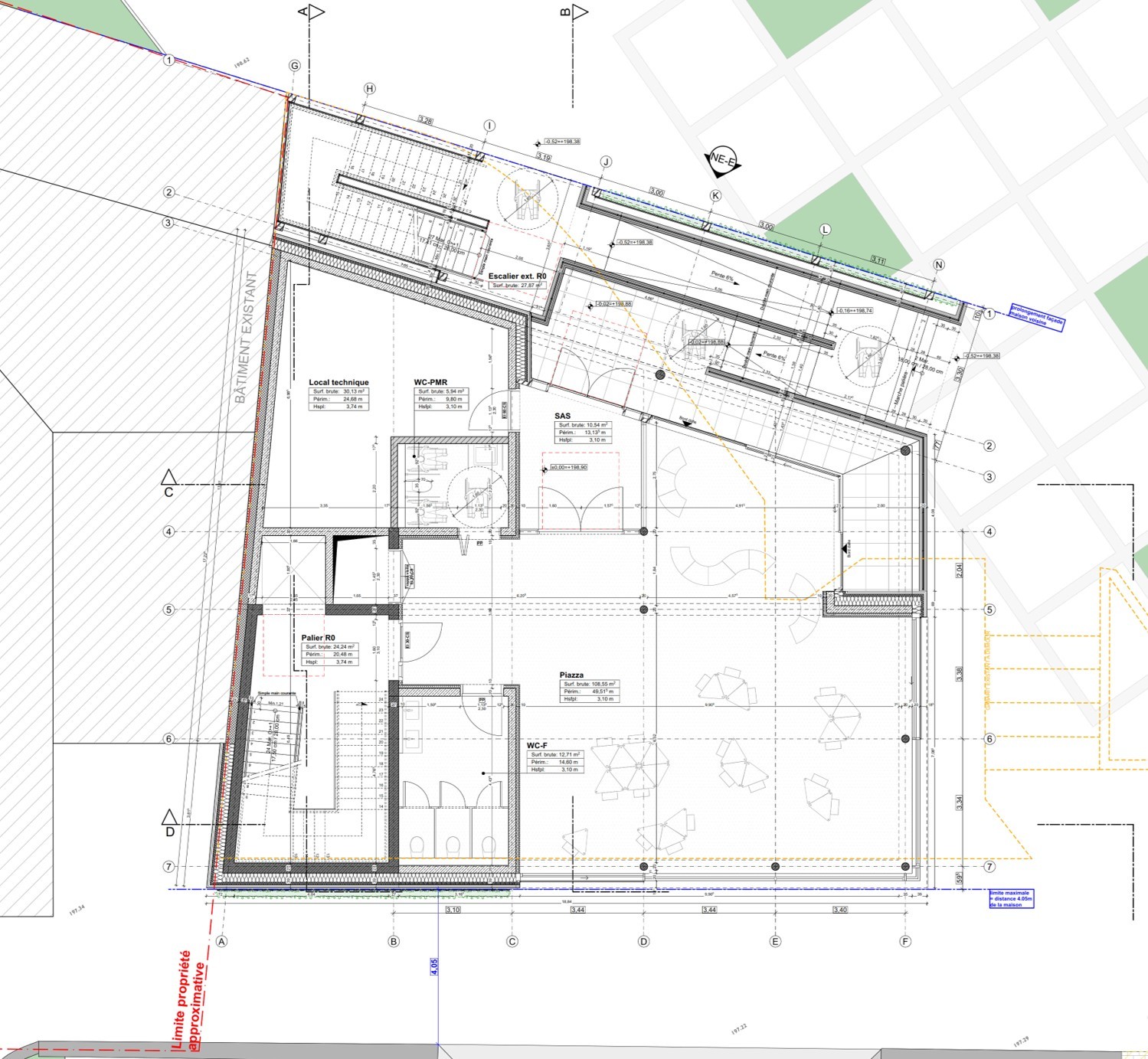

Bâtiment H _ Rez-de-chaussée

Bâtiment H _ Etage+1

Bâtiment H _ Etage +2

Bâtiment H _ Etage +3

Bâtiment E _ Rez-de-chaussée

Bâtiment E _ Etage +1

Bâtiment E _ Etage +2

Bâtiment E _ Etage +3

01 09
